EnergíaUncategorized

Mendoza espera el segundo desembolso del Gobierno argentino para darle continuidad a la licitación Portezuelo del Viento

El Gobierno de Mauricio Macri había acordado con el ex mandatario de Mendoza, Alfredo Cornejo, pagar por la represa Portezuelo del Viento 1.123 millones de dólares hasta el año 2024, ejecutando periódicamente desembolsos.

El primero se dio en octubre, mientras Macri estaba al mando del Gobierno argentino, por una suma de 7 millones de dólares. Pero ahora, el segundo pago, y primero de este año, se debiera dar el 27 de enero por 13,9 millones de dólares, en Letras del Tesoro.

En total, durante este año, la administración de Alberto Fernández deberá pagar sólo este año 78,6 millones de dólares en cuatro cuotas por la represa mendocina de 210 MW. El de enero; luego en aabril, otros 16,3 millones de dólares; en julio, 18,6 millones de dólares; y en octubre de este año, otros 29,9 millones de dólares.

Desde el Ministerio de Economía de Mendoza advirtieron que si el nuevo Gobierno del Frente de Todos no cumple con el pago de enero, se activará la causa judicial contra la Nación por los perjuicios que sufrió Mendoza con la promoción industrial, que se canjeó en 2006 por el dinero para hacer Portezuelo, aunque en aquel acuerdo la obra se dimensionó en 600 millones de dólares.

Cabe señalar que el acuerdo firmado por Cornejo incluye una cláusula por la que, en caso de que no se cumpla con el pago de las amortizaciones, «la Provincia podrá reclamar al Estado Nacional además de las letras, los mayores costos y consecuencias» que pudiese haber.

La licitación

En octubre del año pasado, desde la Empresa Mendocina de Energía (EMESA) señalaron que existen 26 empresas interesadas “tanto en la construcción de la represa multipropósito como en sus obras anexas, ya que se requerirán nuevos caminos, tendido eléctrico y la relocalización del pueblo de Las Loicas”.

Entre este total, unas 20 empresas son nacionales (entre mendocinas y de otras provincias). Las 6 restantes son extranjeras, de capitales chinos con posibles alianzas con firmas locales, según trascendió.

El 4 de marzo está programada la apertura de ofertas y el 8 de abril se abrirán los antecedentes técnicos y la propuesta técnica de cada oferente.

Las empresas que pasen estas dos etapas estarán entonces en condiciones de hacer la oferta económica, que se conocerá el 19 de agosto y con la cual se hará la adjudicación de la megaobra en el sur provincial.

La obra en números

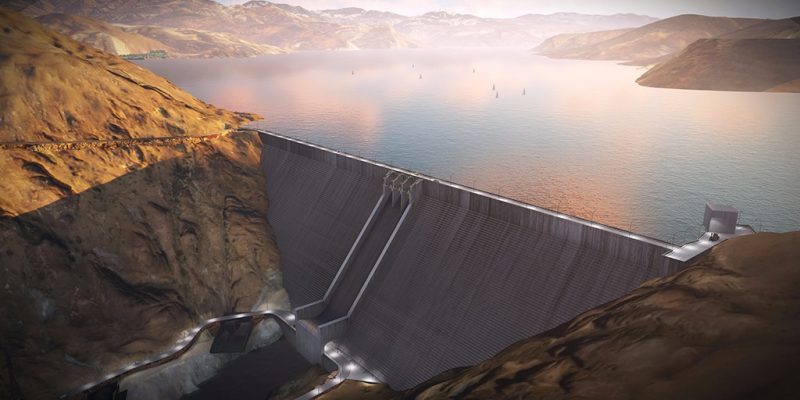

  • Localización: río Grande, Malargüe.
  • Potencia: 210,1 MW.
  • Inversión/MW: U$D 3,4 MM/MW.
  • Generación: 884 GWh/año.
  • Factor de planta: 48%.
  • Volumen de embalse: 2.000 hm3.
  • Tipo de presa: hormigón rodillado (HCR).
  • Tipo de Central: abierta.
  • Plazo de obra: 5 años.
  • Tipo de generación: semibase.
  • Fundaciones: sobre roca.
  • Casas abastecidas: 743.167 casas.
  • USD Inversión/Casa: 958/casas.
  • Uso de agua: energía y turismo.
  • Proyecto Ejecutivo: Finalizado en 2012.
  • LAT 500kV: Estudio de factibilidad de alternativas.
  • MGIA-DIA: En consolidación de MGIA por UNCuyo.
  • RN145/ RP226: Con Proyecto Ejecutivo/Ante proyecto en ejecución.

Fuente: https://www.energiaestrategica.com/mendoza-espera-el-segundo-desembolso-del-gobierno-argentino-para-darle-continuidad-a-la-licitacion-portezuelo-del-viento/
